11月29日,城軌集團組織相關設計、施工、監理等單位對烏魯木齊軌道交通1號線植物園主變電站外部電源工程三工變至規劃路段直1井至直6井區間進行了施工條件驗收。監理與設計人員在現場檢驗后一致認為該區間具備電纜敷設條件,植物園主變電站110kV進線電纜敷設工作正式開始。

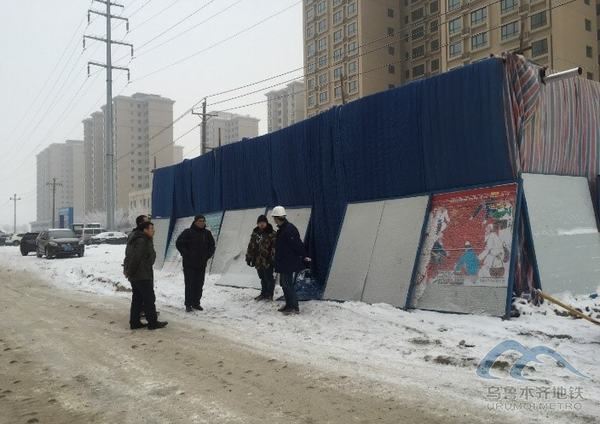

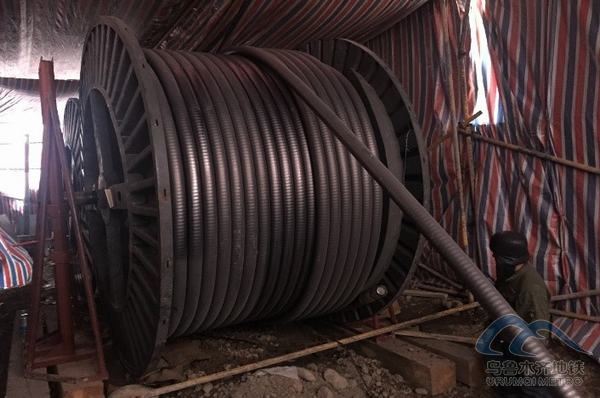

主變電站外部電源工程是整個地鐵設備系統的電能來源,作為供電系統的重要節點,外部電源能否按時完工將直接影響烏魯木齊軌道交通1號線施工計劃。為盡快推進主變電站工程,保證 軌道交通1號線北段按期通電調試,城軌集團組織施工單位與監理單位積極準備冬季施工工作。因電纜敷設無法在低溫環境下進行,為確保電纜敷設環境滿足相關標準要求,施工單位采用了多項冬季施工措施,將電纜敷設暖棚的溫度保持在15°C以上,高于室外環境至少20°C,并連續加熱電纜10天,現已完全滿足敷設工作需要。
地鐵植物園變電站外部電源工程進線電源分別來自三宮220kV變電站與鯉魚山220kV變電站,新建電纜路徑總長度分別為6.2公里與4.8公里,其敷設工作的正式啟動,標志著植物園變電站外部電源安裝工作正式開始,也標志著烏魯木齊軌道交通建設走出了堅定的一步。
